鋁單板幕墻施工方案
目錄
一、工程概況
1、工程概況
2、場地概況
二、編制依據
三、材料準備
四、施工方案與技術措施
1、干掛鋁單板施工方案
2、產品加工制作
3、幕墻構件的檢驗
五、質量管理體系與措施
1、組織機構及質量管理
2、工程質量技術保證措施
3、隱蔽驗收
4、資料管理
六、安全保證措施
七、文明及環境保護管理體系與措施
1、文明施工的目標
2、文明施工的組織機構和實施方案
3、環境保護的目標及措施
八、施工期間的成品保護措施
1、生產加工階段產品防護措施
2、成品保護措施
一、工程概況
1、工程概況
2、場地概況
二、編制依據
1、《建筑外窗抗風壓性能分級及其檢測方法》GB7106-86
2、《玻璃鋁單板工程技術規范》JGJ102-2003
3、《建筑外窗雨水滲透性能分級及其檢測方法》GB7108-86
4、《建筑裝飾裝修工程質量驗收標準》GB50210-2001
5、《建筑幕墻物理性能分級》GB/75225-94
6、《建筑幕墻空氣滲透性能檢測方法》GB/T15226
7、《建筑幕墻風壓變形性能檢測方法》GB/T15227
8、《建筑幕墻雨水滲透性能檢測方法》GB/T15228
9、《混凝土結構后錨固技術規程》JGJ145-2013
10、《硅酮建筑密封膏》GB/T14683-93
11、甲方提供的設計圖紙,外立面效果圖等
三、材料準備
1、鋁單板采用3.00mm厚灰色金屬氟碳漆面,骨架為熱鍍鋅鋼材。
2、五金配件所有與鋁單板相連接螺栓、螺絲、鐵件均做鍍鋅防腐處理。
3、主龍骨采用100*50*4mm厚熱鍍鋅方管,付龍骨型號為50*50*4mm鋼方管,采用與主龍骨點焊后滿焊,焊接后均涂防銹漆兩遍,后置埋板采用熱鍍鋅鋼板,預埋板用250*250*8mm鍍鋅鋼板,與連接件采用不銹鋼螺栓連接。
4、鋁單板安裝應符合國家相關規定。密封膠施工要求厚度為3-5mm,膠表面平滑美觀。
5、所購進材料配件須檢查確認合格后方可使用。
6、所有材料均出具產品合格證,主要材料還需出具質量保證必須的檢驗報告,及資料管理、收集整理工作。
四、施工方案與技術措施
1、干掛鋁單板施工方案
1)、施工工藝流程:
測量放線→校對施工圖→埋板施工→鋼框施工→調整→框架滿焊→防腐處理→隱蔽驗收→板材檢驗→板材安裝→清洗→驗收
2)、主要施工工藝說明:
(1)彈線定位
A、根據幕墻分格大樣圖和標高點,進出位線及軸線位置、采用重錘、鋼絲線測量器具及水平儀等工具在主體上定出幕墻平面、立柱分格及轉角等基準線,并用經緯儀進行調整,復測;
B、幕墻分隔軸線的測量放線應與主體結構測量放線相配合,以免誤差累積,誤差大于規定的允許偏差時(包括垂直偏差值)應征得甲方、監理、設計人員的同意后,適當調整幕墻的軸線,使其符合幕墻的構造需要;
C、對高層建筑的測量應在風力不大于四級的情況下每天定時進行;
(2)預埋件施工
由于主體結構已完成,但幕墻與主體連接的預埋件未做,需要后補埋件的制作安裝。后置埋件應與土建主體結構相連接。墻面后置鐵板與螺栓焊接,螺桿距混凝土邊緣≥250mm,螺母應點焊防止松脫,點焊后做防腐處理;后埋件采用錨栓與主體結構可靠連接。
(3)龍骨安裝
A、將主龍骨先與連接支座固連,然后再與先行已焊主體預埋件的角鋼支座連接,并進行調整和固定,先點焊,后滿焊。龍骨施工質量的好壞直接影響到鋁單板的干掛質量,所以應嚴格控制龍骨的安裝質量;
B、安裝橫龍骨,橫龍骨安裝要嚴格控制水平度。因水平度直接影響鋁單板橫縫的質量,水平公差應控制在±1㎜內,調整好后滿焊。
(4)防腐處理鋼框焊接后,均涂防銹漆兩遍。
(5)隱蔽驗收
A、檢查構件與主體結構的連接點的安裝;
B、檢查鋼框之間的連接形式及焊接質量;
C、檢查防雷接地的連接是否正確有效,是否能達到設計防雷要求;
D、錨栓拉拔力檢測,檢測合格后進行鋁單板安裝。
(6)鋁單板安裝施工
A、鋁單板進場后應嚴格按規范要求檢驗并按產品編號分類擺放。

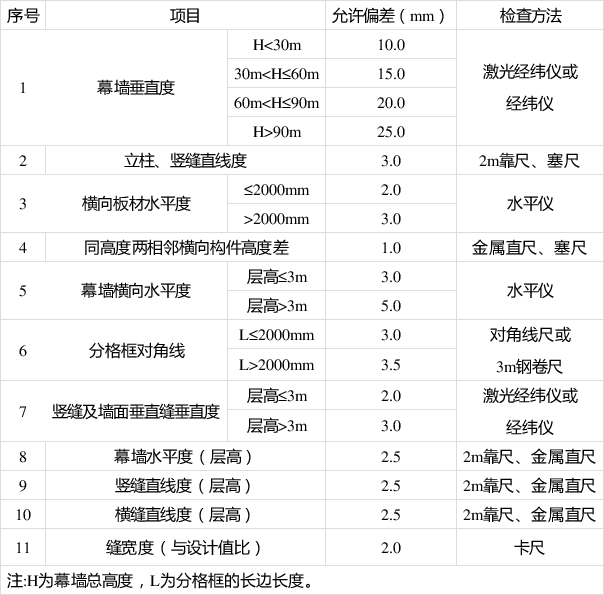

B、鋁單板安裝前應用細鋼絲拉好控制線,保證安裝精度,單板安裝應符合下表規定:
安裝質量允許偏差
(7)密封膠施工
A、打膠前應在板四周粘好保護膠帶,防止受污染,用鋼刷清理板材周圍縫內的灰塵;
B、膠厚度應為6-8㎜,膠表面平滑美觀,無褶皺。
(9)鋁單板表面清理
鋁單板安裝完應檢查、修補清理一遍,拆架子時應注意成品保護。
2、產品加工制作
1)、鋁單板下料后應與設計施工圖進行認真核對,并應對已建建筑物進行復測,且可征求廠家對鋁單板現場操作經驗豐富技工進行現場勘查,共同下料,在送往廠家。以免出現材料錯下造成不必要的損失。
2)、對所加工的鋁單板材料進行認真檢驗,看是否有產品出廠合格證,原材料的規格、品種、尺寸、質量等級是否同加工圖紙相符,經檢驗符合要求后方可加工組裝。
3)、對加工幕墻構件所采用的設備、機具、模具進行認真檢定,確定能否達到幕墻構件加工精度要求。對檢測量具定期進行計量檢定。
4)、根據加工圖、裝配圖,利用沖床、切割據等加工機械進行正確加工。
3、幕墻構件的檢驗
1)、對幕墻構件按構件的5%進行抽樣檢查,且每種構件不得少于5件,當有一個構件不符合規范要求時,應加倍抽檢,復驗合格后方可進行下道工序施工,應做好檢查檢驗記錄。
2)、耐候膠打膠須100%檢查,作好打膠記錄。
3)、產品出廠時,附有檢驗質量合格證,說明產品安裝的部位、數量等。
4、加工裝配要做好保護措施,避免損傷或污染。
1)、鋁單板不可直接放置于水泥地面上,必須用木條墊隔。
2)、要排放整齊,每層以木條或軟質材料(瓦楞紙)墊隔。
3)、不可堆放太高,以防壓傷或倒下?lián)p傷。
五、質量管理體系與措施
1、組織機構及質量管理
1)、人員配備,我公司專門為鋁單板裝飾工程配備了技術強的技術人員,管理隊伍和專業安裝隊伍,建筑、機械、結構、材料等相關專業技術人員及電工、電焊工、打膠工等專業安裝人員配套齊全,且具有豐富的施工管理經驗。
2)、制度保證:現場施工質量負責制實行項目經理負責制,項目經理為質量負責人,項目部配備專職質量監控員,施工工長、班組長為質檢員,實行質量檢查三檢制。全過程負責監控檢查等事宜,從而形成層層把關、事事有人抓的質量保證體系,為本工程創優良工程提供制度保證。
2、工程質量技術保證措施
1)、施工質量保證措施
(1)搞好施工組織設計和施工方案的優化,按施工組織設計做好各項施工前的準備工作。
(2)做好圖紙會審的設計交底工作。
(3)搞好各種機具的維護保養工作,保證施工機具正常運轉。
(4)嚴格控制材料、配件質量,不準采用不符合要求的材料、配件。
2)、施工過程中的質量保證措施
(1)嚴格按施工工藝操作施工,發現問題及時上報,并請有關人員研處理;
(2)各工序施工質量檢查堅持執行“三檢”制度,逐級檢查,層層把,并嚴格進行質量等級檢評;
(3)施工中出現質量不合格的必須返工重做,加強施工管理工作;
(4)作完隱蔽工程的驗收和記錄工作后方可進行下道工序施工;
(5)合理安排工序的穿插施工,加強成品保護工作。
3)、工期的保證措施
根據施工進度計劃的要求,及時準備材料,按計劃生產組裝,做好各項協調工作,確保達到“保質、保量、保工期”的工程要求。
3、隱蔽驗收
本鋁單板工程在施工過程中嚴格按規范要求進行以下關鍵過程的隱蔽驗收,報甲方監理檢查驗收:
1)、構件與主體結構之間的連接節點的安裝
2)、鋁單板四周、鋁單板內表面與主體結構之間間隙節點安裝
3)、鋁單板伸縮縫、沉降縫、防震縫及墻面轉角節點的安裝
4)、鋁單板防雷接地節點的安裝
5)、每層施工完畢后的抗雨水滲透性
4、資料管理
做好鋁單板竣工資料,提交以下文件:
1)、設計圖紙、文件、設計修改和材料代用文件;
2)、材料出廠質量證書,結構硅酮密封膠容性試驗報告及鋁單板物性能檢驗報告;
3)、預制構件出廠質量證書;
4)、隱蔽工程驗收文件;
5)、施工安裝自檢記錄。
六、安全保證措施
1、做好安全生產教育工作,對參加施工的全體人員進行安全教育,班前做好安全交底。
2、建立項目經理和專職安全員為核心的安全領導小組,加強對現場安全施工的檢查和督促,設立班組兼職安全員,協助專職安全員工作。安全員嚴格按規定工作、每天親臨作業現場,隨時檢查、糾正不安全因素,確保人身安全;
3、安全防護、警衛、一般管理、清潔衛生。
1)安全管理
(1)人員進出的管制工程人員進入工地,均應配掛識別證件,進入工人員均應戴安全帽,系安全帶。
(2)作業人員的安全管制
作業人員應戴安全帽,必須帶好安全帽,高處作業必須系安全帶拉安全網。在吊車作業范圍內,不可有人員通行或駐立,新進工程人員進工地前應接受2小時以上的培訓,先熟悉工地設施狀況。進入施工工地現場的施工人員。
(3)材料進出的管制
工地使用的材料,進場應先通知工地負責人,以便決定卸貨地點及辦理驗收(避免工區內路線阻塞或不應進場材料進入工地占用空間或造成危險)。出工地材料應持有放行卡方可出場。工程人員帶工具入工地內應先登記,以利出場時放行。
(4)工區內應設立安全維護
A.水平開口應有足夠的照明,且應有1米高以上的圍欄;
B.垂直開口應有1米高以上的圍欄;
C.電力設備的使用及接線,應由電工施作,不可私自接用或發動
D.工區內材料的堆放應依工區配置規劃圖布置,不可隨意堆放且的高度及穩定性,可燃性否,可受潮否均應考慮;
E.尚未安裝鋁單板的材料的地方應有安全防護措施;
F.工區內不可隨意燃燒物件;
G.工區內不可飲酒,酒后嚴禁進入工地。
2)衛生管理
(1)經常打掃、清理工區內的雜物;
(2)雜物的處理同業主商量。
4、安裝鋁單板用的施工機具在使用前要嚴格進行檢驗。手電鉆、電動改錐、射釘槍等電動工具要作絕緣電壓試驗。施工用腳手架等高空作業設施操作前需做好安全檢查工作;
5、在鋁單板安裝與上部結構施工交叉作業時,結構施工層下方架設防護網,在離地面3M高處,要搭設挑出6M的水平安全網。
6、現場焊接時,在焊件下方設置接火斗,以免濺出火花引起火災。
7、所有工人應嚴格執行并避守安全操作規程,加強職業健康安全意識,施工時應佩戴個人防護用品,尤其注意要戴好合格安全帽。作業時必須按規定正確使用個人防護用品,著裝要整齊,嚴禁赤腳和穿拖鞋、高跟鞋進入施工現場。材料及小型工其等不應放在外墻上,應放在不易掉落的地方,以免高空落物傷人。
8、施工作業人員嚴禁酒后上崗,疲勞作業、帶病作業。施工人員必須遵守現場安全管理制度,不違章指揮、不違章作業;
9、施工前應對工人進行安全教育,做到三不傷害:不傷害自己、不傷害別人、不被人傷害。
10、樓內施工時注意檢查樓層內的洞口防護及臨邊防護是否安全,如發現不安全及時向項目部安全員匯報,及時整改,以防高空墜落傷人。
11、進入施工現場嚴禁隨地大小便,不得有揚塵污染。施工噪音應采取措施使之降低在規定范圍之內。
12、對已做完成品的分項工程注意保護,防止污染。
13、使用電器工具時嚴禁私拉電線,私接電源。使用電器工具時帶絕緣手套。
七、文明及環境保護管理體系與措施
1、文明施工的目標
通過本公司以往的工程施工實踐,充分認識到文明施工在項目管理中的重要作用。一是文明施工改變施工現場面貌,改善職工勞動條件,提高工作效率,使施工隊伍始終保持良好的精神狀態。二是文明施工不僅可以促質量、保安全,而且能夠提高經濟效益:文明施工注重規范,各項目施工管理工作嚴謹,減少了工、料、機無效投入的浪費;文明施工講究工藝,減少了大量原材料的消耗。三是文明施工可以提高工程項目管理水平,促進企業施工水平提高,增強企業競爭能力,逐步和國際接軌,盡快實現企業管理現代化。
2、文明施工的組織機構和實施方案
1)、文明施工組織機構
工程施工的同時,由原項目經理領導的文明施工管理和監督機構,負責組織和監督本子分部文明施工措施的落實。
質量安全部是文明施工的責任部門,各施工工區、作業廠隊及生產班組的施工員同時兼文明施工監督員,負責本工區、廠隊、班組的文明施工監督。
2)、文明施工的實施方案
(1)建立創建安全文明施工樣板工地領導小組,全面開展創建文明施活動。
(2)加強宣傳教育,提高全體施工人員對文明施工重要性的認識,不增強文明施工意識,使文明施工逐步成為全體施工人員的自覺行為講職業道德,揚行業新風。
(3)在制定安全、質量管理文件時,一并考慮文明施工的要求,將文明工的精神融匯于安全、質量的管理工作中去。
(4)注重施工現場的整體形象,科學組織施工。對現場的各種生產要素進行及時整理、清理和保養,保證現場施工的規范化、秩序化。
3)、文明施工實施措施
(1)對參與施工的隊伍簽定文明施工協議書,建立健全崗位責任制,把文明施工落到實處,提高全體施工人員文明施工的自覺性和責任感。
(2)正確處理與當?shù)卣椭車罕姷年P(guān)系,并與當?shù)嘏沙鏊?lián)合開綜合治安管理。
(3)施工現場內所有臨時設施按施工總平面布置圖進行布置管理,使工現場處于有序狀態。
(4)合理安排施工順序避免工序相互干擾,凡下道工序?qū)ι系拦ば驎鷵p傷或污染的,要對上道工序采取保護或覆蓋措施。
(5)現場的材料能入庫的盡量入庫,不能入庫的進行上遮下墊、防雨淋防日曬等處理措施。
(6)值班人員遇到業主、監理檢查工作時,主動介紹情況。
(7)主要施工干道,經常保養維護,為文明施工創造必要的條件,施工設備嚴禁沿道停放,在指定地點有序停放,經常沖洗擦拭,確保設備容貌和完好率。
(8)項目經理部對自檢和監理單位組織的檢查中查出文明施工中存在問題,不但要立即糾正,而且要針對文明施工中的薄弱環節,進行改和完善,使文明施工不斷優化和提高。
(9)建立有效的安全保證體系,落實安全責任人制度,完善現場各類全設施,防止安全事故發生,實現安全目標。
(10)加強施工環保意識,減少各類污染源,保護好植被。
(11)遵守當?shù)卣母鞣N規定,尊重當?shù)鼐用竦牧?xí)俗,與當?shù)卣兔裼押孟嗵帲⒘己玫纳鐣P(guān)系。
(12)加強施工場區道路維護,施工交通洞及施工區臨時道路路面做到平整、干凈,無坑凹、無石塊堆積、無垃圾現象。
(13)加強施工場區現場管理。所有現場施工機具整齊、統一、定點堆放,風、水管統一布局,做到一條線布置。對暫不用施工材料不得堆放至施工現場,統一運回材料倉庫。施工機械設備統一、整齊停放,經常保持設備清潔。
4)、文明施工考核、管理辦法
(1)文明施工管理系統實行分層管理,項目經理對整個工程文明施工行宏觀控制,班組對承擔的項目或工序文明施工自我控制。
(2)文明施工管理和監督機構依據本工程項目文明施工管理實施細則將文明施工的評定分為“優良”“合格”“不合格”三個等級,按項、分部、單位工程逐級評定。
(3)每周由文明施工管理監督機構按實施細則進行詳細檢查,并認真好記錄。
(4)提倡文明作業,嚴禁野蠻施工,對野蠻施工的行為進行制止,一經發現不論是否造成損傷,一律給予經濟處罰。
3、環境保護的目標及措施
1)、為保護改造工程周圍的優美環境,保障職工和附近居民身體健康,對本標段施工期中的砼拌合系統的粉塵、噪音、廢水,施工作業面的廢水,生活區污水、資源等主要影響環境的問題,采取有效治理措施,達到環境保護的目標。
2)、項目部根據環境管理系列標準和工程具體情況,依據環境保護和污染預防的原則建立環境管理體系。
3)、制定環境方針和環境管理措施,為實現自己的方針目標進行策劃。其內容包括:
(1)環境因素和重大環境因素;
(2)施工棄渣的利用和堆放;
(3)施工活動中的噪聲、粉塵、廢氣、廢水和廢油等治理措施;
(4)完工后的場地清理。
4)、加強全體職工環保培訓教育,提高職工的環保意識和能力。對所有參與施工管理的人員,在上崗之前進行一次系統的環保思想教育。
5)、建立完善信息交流渠道,自覺接受當?shù)丨h(huán)保部門對施工活動的監督、指導和管理,積極改進施工中存在的環保問題,提高環保水平。
6)、控制揚塵控制
(1)為減少施工作業產生的灰塵,適當噴灑水,使地面保持一定的濕度,以減少粉塵的產生,確保不出現明顯的揚塵。
(2)易于引起粉塵的細料或松散料采取遮蓋或適當使其灑水潤濕。運輸車輛,配備兩側及尾部的擋板;用防水布進行遮蓋,并保證防水布超出運輸車輛兩側及尾部擋板至少30cm;
(3)工地上的施工道路每天進行定期的清掃、養護,路面灑水保持地面濕潤;
7)、減少噪聲、廢氣污染措施
(1)各種臨時設施和場地,如堆料場、加工廠、軋石廠距居民區不小于300m,而且設于居民區主要風向的下風處。
(2)建筑施工場地的噪聲符合《建筑施工場界噪聲限值》(GB12-1990)的規定,并遵守當?shù)赜嘘P(guān)部門對夜間施工的規定。
(3)施工機械設備盡可能使用液壓工具代替氣壓工具;
(4)施工計劃進行合理安排,對噪聲大、沖擊性強并伴有強烈震動的施工作業安排在白天進行。
8)、施工區醫療、防疫、急救機構措施
(1)建立具有臨時急救功能的醫療機構,及時醫治施工人員的急病癥、常見病及工傷事故等。擬設置工地醫生和護士,修建醫務室,配備一些常規設備和藥物。因施工區范圍不大,考慮施工人員的就醫及時和方便,將醫務室設置在生活區且交通方便之處。
(2)員工上班后有任何員工發現身體異常如:發燒、乏力、干咳或呼吸困難等癥狀必須立刻上報各管理層,并立刻進行現場消毒和安排員工及時去醫院就醫并將確診結果通知公司。
(3)當發現高度疑似肺炎傳染病病例時,經項目部主要負責人同意后立即向疾控中心和公司領導報告。
9)、施工區公共衛生設施措施
(1)在施工區設置公共廁所、垃圾箱。
八、施工期間的成品保護措施
1、生產加工階段產品防護措施
1)、型材加工、存放所需臺架等均墊木方或其它軟物質;
2)、型材周轉、工位器具等,凡與型材接觸部位均以膠墊防護,不允許型材與鋼質或其它硬質物品直接接觸;
2、成品保護措施
1)、型材加工、存放所需臺架等均墊木方或其它軟物質;
2)、型材周轉、工位器具等,凡與型材接觸部位均以膠墊防護,不允許材與鋼質或其它硬質物品直接接觸;
3)、產品在包裝及搬運過程中應避免磕碰、劃傷;
4)、已組裝在墻上的材料,若土建還有混凝土施工,則必須貼保護膜,防止水泥腐蝕型材表面;對于金屬表面粘附物的清除,應使用專門的柄鏟進行清掃,保護膠帶用凈水、研磨劑進行清掃,以防止劃傷金屬表面。
5)、施工現場各施工工種較多,因此應充分協調配合好。施工中加強成品保護。
|
